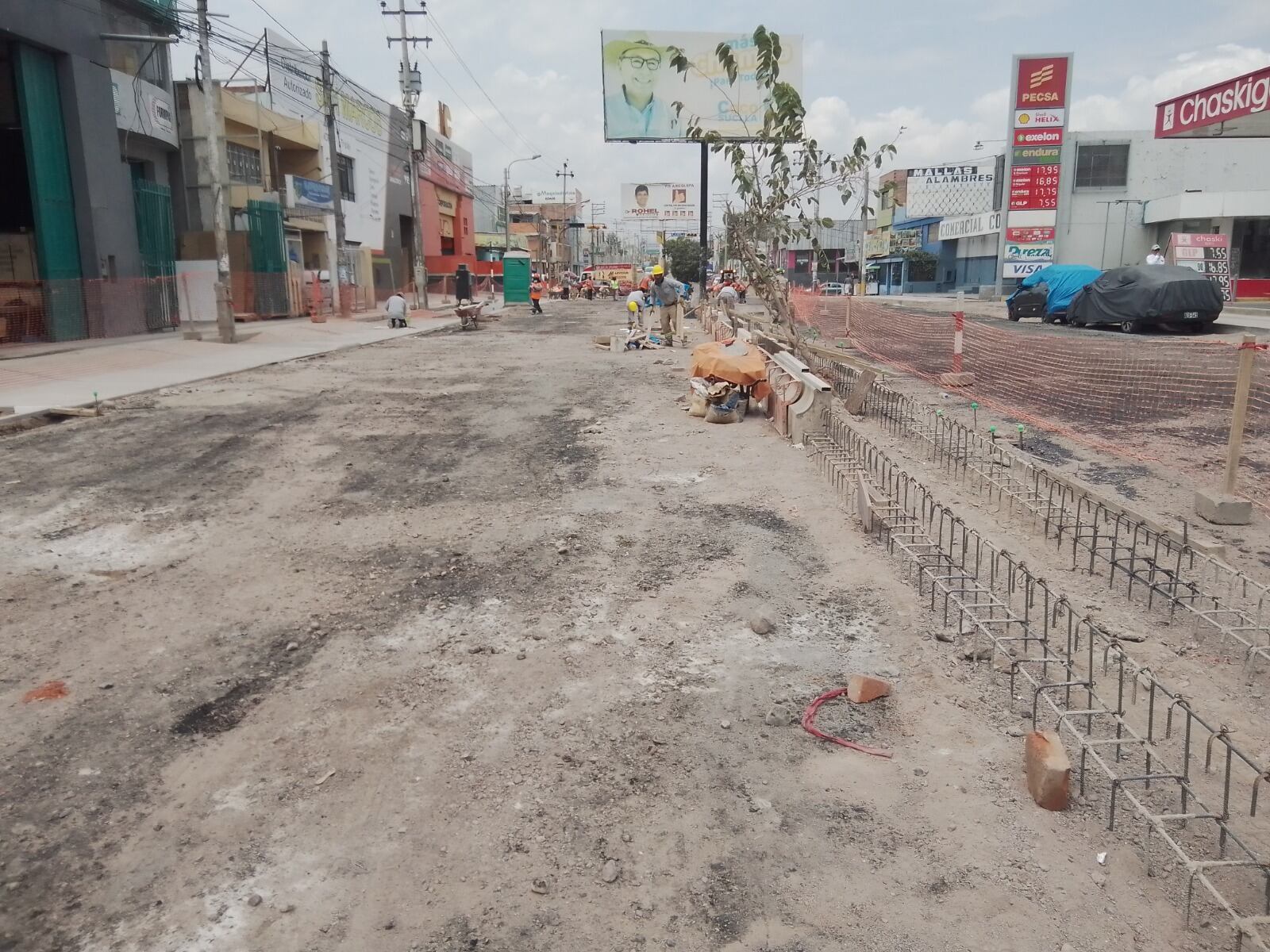

La Contraloría alertó retrasos y deficiencias técnicas en la obra de mejoramiento vial en la avenida Jesús, tramo desde el óvalo Mariscal Castilla hasta la avenida Los Incas, que comprende el distrito de Mariano Melgar y Cercado.
LEA TAMBIÉN: Arequipa: No aperturan tránsito vehicular en puente Añashuayco II por dos viviendas en medio
El proyecto tiene un costo actualizado de 16 millones 124 mil 293 soles y la ejecución está a cargo de la Municipalidad Provincial de Arequipa (MPA) mediante administración directa.
De acuerdo con el informe de la Contraloría, el reporte mensual presentado por el residente de obra a febrero de 2024 señala que el avance físico acumulado era de 69 %, cuando lo programado correspondía al 91 %, por lo que existe un retraso del 22 % en la ejecución de los trabajos.
DEFICIENCIAS
Mientras, las deficiencias técnicas advertidas se detalla el trabajos de extendido y compactación de la sub base y base granular, imprimación asfáltica y sardineles tipo burbuja, los cuales se ejecutan sin cumplir el proceso constructivo indicado en el expediente técnico, situación que podría afectar la calidad y vida útil de la obra.
Otra observación es la rampa peatonal que no cumple las condiciones establecidas en el expediente técnico y la normativa, situación que podría afectar la ruta y accesibilidad del peatón.
LA OBRA
El expediente técnico del proyecto vial se aprobó el 5 de agosto de 2022 con un presupuesto de 9 millones 770 mil 189 soles y un plazo de ejecución de 150 días calendario. Los trabajos comenzaron el 19 de setiembre del 2022 y debían terminar el 15 de febrero del 2023.
Sin embargo, durante la ejecución se aprobaron cinco ampliaciones de plazo y cinco adicionales de obra, por lo que la fecha de culminación fue modificada al 29 de marzo de 2024; es decir, con 408 días ampliados sobre el plazo inicial, mientras que el presupuesto se incrementó en 6 millones 354 mil 104 soles.
