La Contraloría General advirtió al Gobierno Regional (GORE) de La Libertad las situaciones adversas que está identificando en la construcción de la nueva sede del GORE y de las oficinas temporales que forman parte del plan de contingencia que garantiza la continuidad de los servicios que presta dicha entidad.
VER MÁS: Polémica por viaje a Estados Unidos de alcalde de Trujillo
Tal como lo señalan los informes de Hito de Control N.º 04, 05 y 06 en la ejecución del proyecto, se advierten situaciones adversas recurrentes como la ausencia de profesionales del contratista y de la supervisión cuyas participaciones son clave para garantizar la calidad de la obra que supera los 150 millones de soles.

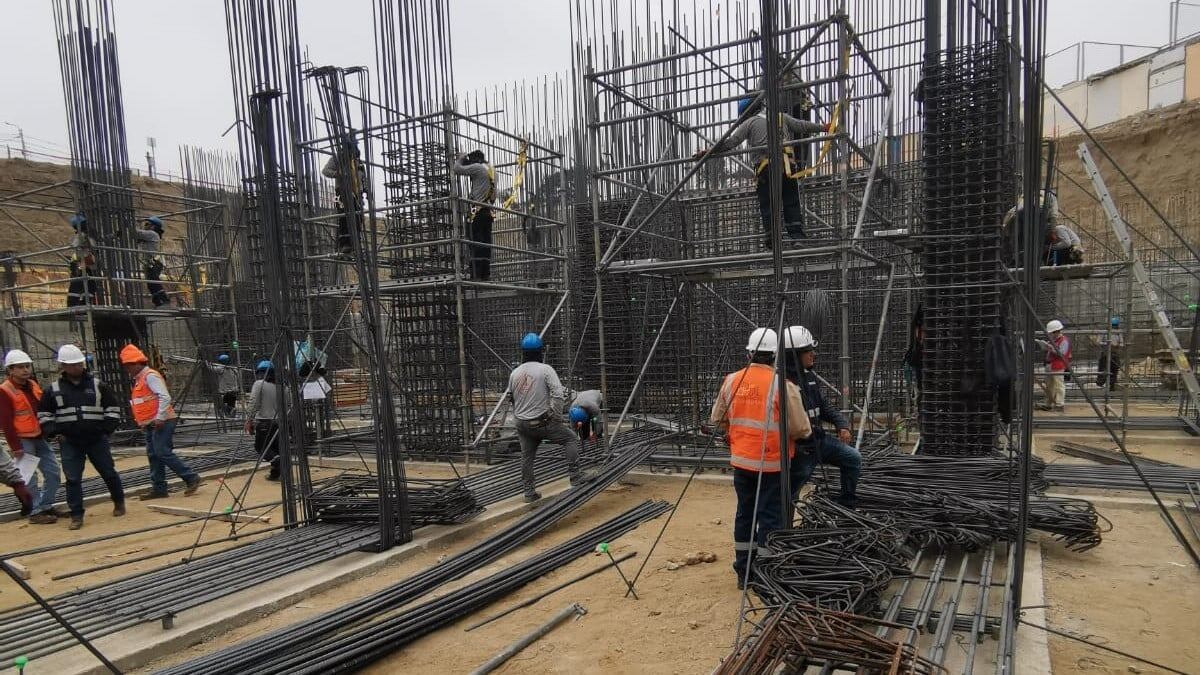

Se trata del residente de obra, de los especialistas en costos, presupuestos y programación de obra, estructuras, seguridad y salud en el trabajo (de la obra “Plan de Contingencia”), así como de los especialistas en control de calidad, suelos y geotecnia, estructuras, cimentaciones, instalaciones eléctricas y mecánicas (de la obra principal), entre otros.
La ausencia de dichos y otros profesionales claves, tanto del contratista como de la supervisión, está sujeta a la aplicación de penalidades contractuales por parte del GORE La Libertad pues contraviene los contratos firmados, la Ley de Contrataciones del Estado y otras normativas, informó el gerente regional de control Felipe Vegas.
Los tres informes de control citados también advierten deficiencias técnicas de construcción, tanto en la ejecución de la obra principal como en las oficinas temporales, situadas en el distrito de La Esperanza, que constituyen el plan de contingencia para que los servicios prestados por el GORE La Libertad no se interrumpan.
En dicha obra, por ejemplo, se identificaron trabajos mal ejecutados en los pisos interiores y muros de contención, uso de material inadecuado en la base del pavimento, fisuras en las veredas, rampas con superficies irregulares, etc. y en la obra principal deficiencias en el armado de acero de refuerzo para las vigas de cimentación y columnas.
Algunas de estas deficiencias ya fueron corregidas por el contratista, según lo comunicado a la Contraloría. Asimismo, el plazo de ejecución de la obra “Plan de Contingencia” venció el 30 de junio último, según el cronograma presentado por el propio contratista, pero hasta la fecha los trabajos no concluyen y las oficinas del GORE La Libertad continúan reubicadas en otras instalaciones de propiedad de dicha entidad y terceros.
Cabe precisar que esta entidad fiscalizadora superior evidenció que el contratista inició y viene ejecutando el plan de contingencia y la obra principal en forma simultánea, pese a que los calendarios de ejecución establecen que primero se ejecuta el plan de contingencia y luego la obra principal, con la participación de los profesionales claves en cada obra.
Los tres informes de hito de control fueron comunicados oportunamente al gobernador regional para las acciones correctivas que correspondan, y están disponibles tanto en el Buscador de Informes de Control como en el portal www.gob.pe/contraloria, al igual que otros informes de control de interés público.
TE PUEDE INTERESAR:
- La Libertad: Seis muertos y 33 heridos en accidente vial
- Trujillo: Mario Reyna y César Acuña firman convenio por dos obras de S/25 millones
- La Libertad: 102 extranjeros fueron expulsados de la región en los últimos ocho meses
