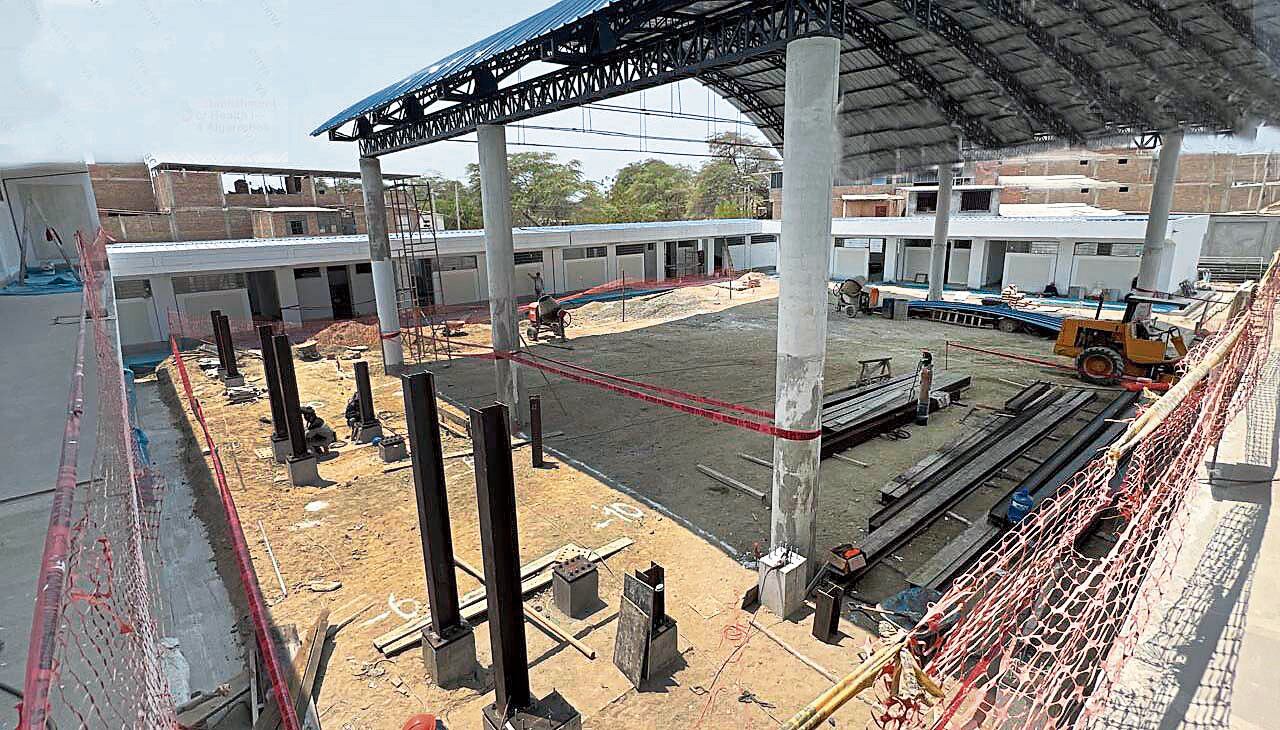

La Contraloría advirtió que en una obra del colegio en el asentamiento Los Algarrobos, en Piura, se pagó por trabajos parciales y/o no ejecutados por más de 236 mil soles. La obra está valorizada en S/ 8 043 126 y es ejecutada por la empresa Comercio Servicio y Construcción S.A.C.
De acuerdo con el Informe de Hito De Control N° 137-2024-OCI/5349-SCC del Órgano de Control Institucional (OCI) del Gobierno Regional de Piura, en la obra de “Mejoramiento del servicio de Educación Inicial en la I.E.I Nº 010 del A.H. Los Algarrobos, en Piura, se detectaron valorizaciones de partidas que cuentan con la conformidad de la supervisión, pese a que en la visita de inspección se apreció que se realizaron en forma parcial y/o no se ejecutaron.
La visita de la comisión de control a la obra realizada el 10 de setiembre de 2024, encontró que, en las partidas para las veredas, cunetas de evacuación pluvial, zócalo de porcelanato y pisos (patios y circulaciones) hay metrados valorizados; sin embargo, estos no se condicen con lo realmente ejecutado, lo que podría generar una pérdida de S/ 236 370, además de la inaplicación de penalidades para la supervisión por un monto de S/ 5150.
Por ejemplo, las partidas valorizadas en forma parcial corresponden al concreto de veredas, encofrado y desencofrado de veredas, así como curado de concreto, lo cual aparece al 100%, sin embargo, se detectaron áreas no ejecutadas como las veredas exteriores del bloque y los martillos de las mismas.
PUEDE VER: Piura: Hurtan equipos en un molino valorizados en más de 15,000 soles
En el caso del concreto en cunetas, la partida registra un avance acumulado de 50%, pero la Contraloría indicó que este porcentaje no coincide con lo hallado en la obra. Lo mismo ocurre con los trabajos de porcelanato natural, lo cual se verifica que se ejecutó en todos los bloques de la obra, excepto en los servicios higiénicos de los bloques.
Con respecto a las partidas valorizadas no ejecutadas, la comisión de control informó que la partida de pisos en patios y circulaciones conformada por las partidas de concreto, enconfrado y desencofrado de pisos, curado de concreto, la supervisión aprobó los pagos, sin embargo, no están ejecutados
VER MÁS: Hurtan equipos a influencer piurano valorizados en más de 14 mil soles
Por todos estos trabajos, la Comisión de Control determinó el importe valorizado por el contratista y aprobado por la supervisión de los trabajos ejecutados en forma parcial y/o no ejecutados, los cuales ascienden a S/ 236 370.
Para ello, la Contraloría notificó al gobierno regional sobre las presuntas deficiencias e irregularidades en esta obra, por lo que exhortan a levantar las observaciones a fin de evitar pérdidas económicas y perjudique finalmente a los estudiantes, docentes y personal administrativo que harán uso de esta nueva infraestructura.
Intentamos comunicarnos con el gobernador regional Luis Neyra y con el gerente general Jorge Cabellos, pero ninguno contestó las llamadas ni mensajes vía WhatsApp.
