han sido advertidas en la millonaria obra de medidas de protección en el río Chincha, que debe proteger a miles de pobladores en esa ciudad, sin embargo, un informe de alerta que tiene riesgo de erosión interna, deterioro del enrocado, mantas instaladas inadecuadamente, material sin protección y otros.

Informe de control

La Contraloría General advirtió al Programa Subsectorial de Irrigaciones (PSI) sobre las observaciones en la obra “Instalación - implementación de medidas de prevención para el control de desbordes e inundaciones del río Chincha”, que tiene un plazo de ejecución de 670 días calendarios y su ejecución contempla la construcción de 14.48 km de diques de defensa situados en los ríos San Juan, Chico y Matagente. Remodelación integral del Partidor Conta (Tramo CHI-03), estructura cabecera del proyecto donde se bifurca el río San Juan en los ríos Chico y Matagente. Construcción de las obras de captación existentes dentro de los tramos de los ríos Chico y Matagente a intervenir con el proyecto, y construir obras de cruce de los diques proyectados con canales y descargas de riego existentes en el valle.

Para estos trabajos ganó la licitación el “Consorcio Panedile – Semisa” (Contratista), por 97 millones 839 mil 778,13 soles y la supervisión al Consorcio Inypsapypsa por 9 millones 606 mil 362,01 soles. La obra inició el 2 de octubre del 2023 y tiene por objetivo la protección del valle de Chincha y de sus 7 mil 676 pobladores rurales, mediante la ejecución de trabajos de defensa ribereña.

Sin embargo, según el Informe de Control Concurrente N°19810-2024-CG/GRIC-SCC, una comisión de control realizó un trabajo de campo en la zona y se alertaron separaciones (vacíos) entre el material que conforma el enrocado de los taludes del sector Chico 01, margen izquierda, lo que permitiría que el agua fluya entre ellas, llevando consigo partículas de grava arenosa que provocarían erosión, debilitamiento de la estructura. En consecuencia, afectaría la durabilidad de la protección.

También se advirtió que la colocación de piedras de diámetro menor a lo previsto en las especificaciones técnicas como apoyo de rocas de mayor tamaño, genera vacíos entre estas últimas y la superficie arenosa del dique. Esto reduciría la estabilidad del enrocado y un posible desplazamiento de las rocas ante un incremento de caudal del río.

Riesgo en la zona

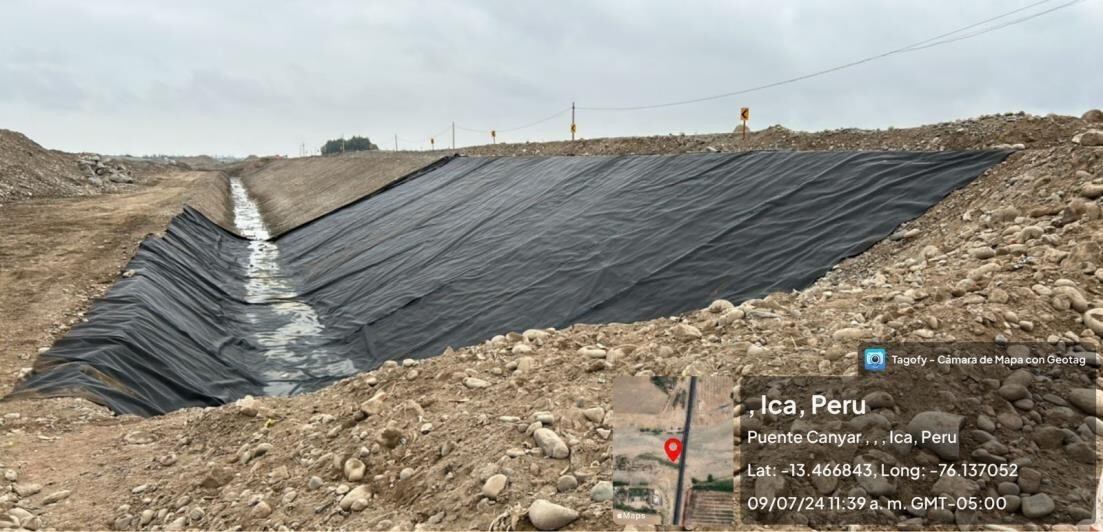

Personal de Contraloría se desplazó a otros puntos, donde pudieron verificar que las mantas geotextiles, consideradas en el proyecto, han sido instaladas sin que se inicien los trabajos de enrocado, se les colocó de forma manual, arrastrándolos hacia los taludes, pese al peligro de que sufran cortes o desgarros y presentan formaciones de pliegues (arrugas) que reducen su eficacia de filtración y drenaje.

Asimismo, el material que aún no se ha utilizado se encuentra en el patio de máquinas sin protección alguna contra los rayos ultravioleta, situación que reduciría su vida útil.

Finalmente, se advirtió que la contratista incluyó en su valorización del mes de junio la actividad de uso de explosivos, por un monto de 90 mil 864 soles, a pesar de que no ejecutó tal trabajo. Por último, se constató que la supervisión sustituyó a un personal clave (jefe de Equipo A) por otro profesional que no acreditó la experiencia necesaria para asumir dicho cargo, que debe ser mayor a los 9 años.
